鸭河工区20MW发电项目介绍

发布日期:2015-12-03 19:17:04 浏览次数:

     一、基本情况:南阳富达新能源有限公司鸭河工区荒山20MW、滩涂20MW、集中式电站30MW项目,计划投资6.3亿元,年计实现光伏发电产值8400万元 ,年计划实现税收约800万元。

    二、项目进度:
   (一)荒山、滩涂2×20MWP项目
    1、批准情况:2014年10月13日取得河南省企业投资项目备案确认书;2014年10月16日取得《国网河南省电力公司南阳供电公司关于南阳富达新能源有限公司鸭河工区荒山20MWP光伏发电等项目接入系统初步意见的复函》;2014年9月完成项目可行性研究报告评审;2015年2月6日取得《国网南阳供电公司关于南阳富达新能源有限公司鸭河工区荒山、滩涂20MWP×2光伏电站接入系统设计的评审意见》;2015年4月3日取得《关于南阳富达新能源有限公司南阳市鸭河工区荒山、滩涂2×20MWP光伏发电项目环境影响报告表的批复》。
   2、进度计划:2015年10月18日设计院完成升压站场平图、支架图(包括桩基础),确定招标方案,以保证项目在10月19日开始进行场平及工程招标。
   3、设计院10月19日完成2×20MW总平布置图。

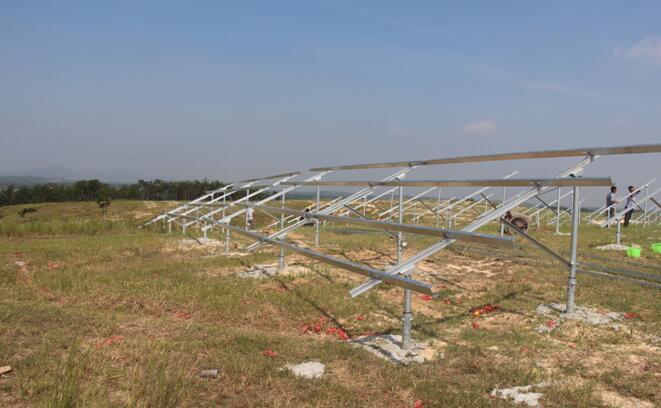

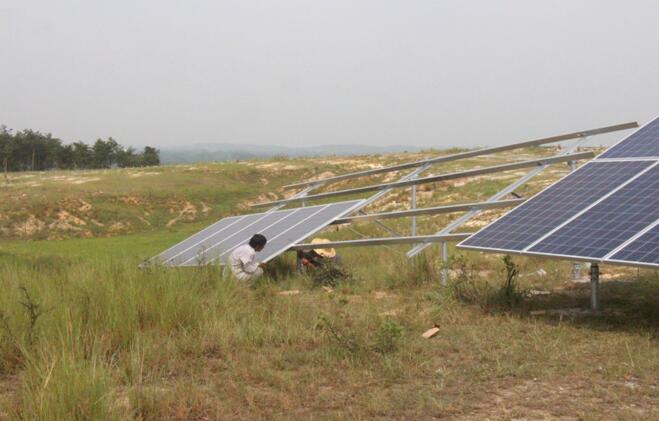

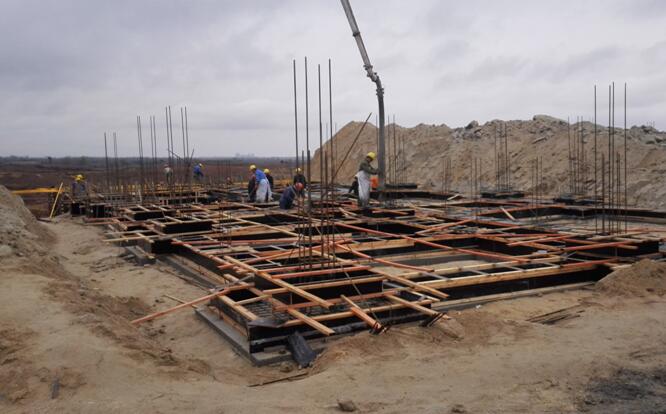

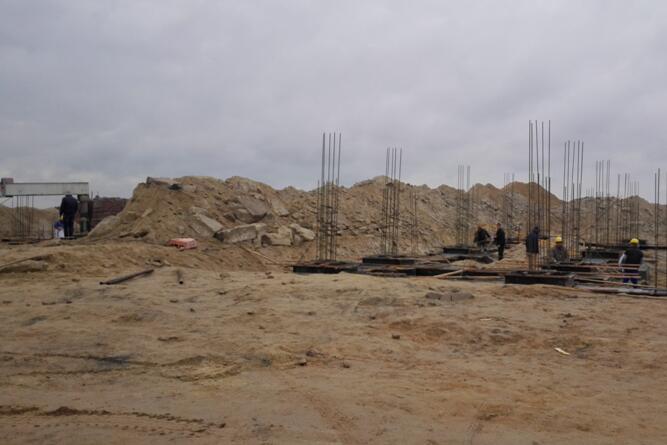

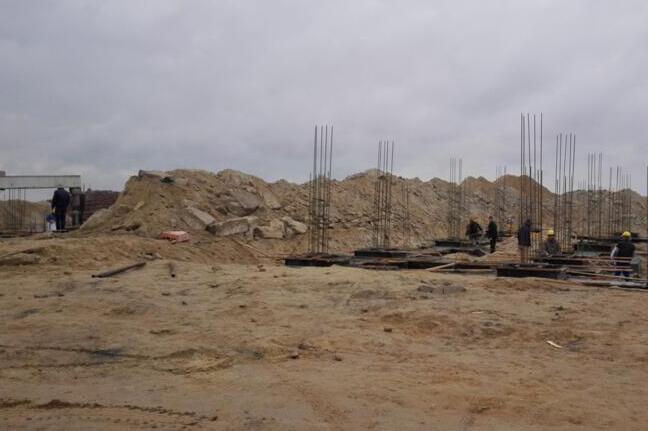

   4、工程已于10月20日完成招标,施工单位于10月23日进场施工。
   5、主要设备开始进场时间:10月5日组件、支架、逆变器、箱变、汇流箱、电缆等进入施工场地;11月30日主体建成(设备运输车辆需要在11月5日之前达到要求)。

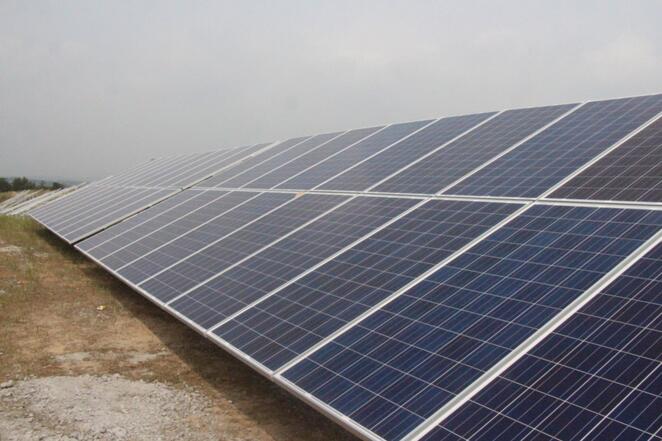

   6、2015年12月10日前项目整体完工,于2015年12月30日前正式并网发电。
